Facture de situation (ou facture d'avancement) : le guide complet

📚 Voir en pratique : comment VYSION écrit votre comptabilité — plan comptable amorcé, équilibre débit/crédit contrôlé avant export.

Une facture de situation — aussi appelée facture à l'avancement — est une facture partielle émise en cours de projet, qui facture le pourcentage de travaux réellement réalisé à une date donnée. Émise à intervalles réguliers (souvent mensuels), elle suit l'avancement du chantier ou de la mission jusqu'au décompte final.

C'est le mode de facturation normal des projets longs : BTP, architecture, développement informatique, conception graphique. Ce guide couvre la définition, un exemple chiffré, la différence avec l'acompte, et la façon de produire ces factures sans tableur.

Qu'est-ce qu'une facture de situation ?

Sur un projet de plusieurs semaines ou mois, attendre la fin pour facturer 100 % du marché est intenable pour la trésorerie — et facturer tout d'avance est inacceptable pour le client.

La facture de situation résout ce problème : à chaque échéance convenue, l'entreprise constate l'avancement de chaque poste du devis (en pourcentage) et facture la part réalisée depuis la dernière situation. Chaque situation reprend :

  • le montant total du marché (le devis signé),
  • le pourcentage d'avancement de chaque poste à la date de la situation,
  • le cumul déjà facturé lors des situations précédentes,
  • le net à facturer : l'avancement de la période, seul montant réclamé.

Quels avantages ?

  1. Meilleure gestion de la trésorerie : l'entreprise encaisse au rythme où elle engage les coûts, au lieu de porter le chantier à crédit. Sur les projets longs, c'est la première protection contre les tensions de trésorerie.
  2. Visibilité des coûts pour le client : chaque situation montre l'état d'avancement poste par poste — le client sait ce qu'il paie et pourquoi.
  3. Réduction des litiges : les responsabilités et montants de chaque phase sont clarifiés au fil de l'eau, pas découverts à la facture finale.
  4. Meilleure planification des ressources côté entreprise.
  5. Transparence qui améliore la relation client sur toute la durée du projet.

Exemple chiffré : situation n° 2 d'un chantier

Marché signé de 100 000 € HT, situations mensuelles. Fin du 2ᵉ mois :

Poste du devisMontant marchéAvancementCumul dûDéjà facturéNet période
Gros œuvre40 000 €80 %32 000 €20 000 €12 000 €
Charpente / couverture30 000 €40 %12 000 €3 000 €9 000 €
Électricité / plomberie30 000 €10 %3 000 €0 €3 000 €
Total HT100 000 €47 000 €23 000 €24 000 €

La situation n° 2 facture donc 24 000 € HT : le cumul dû à l'avancement (47 000 €) moins ce qui a déjà été facturé en situation n° 1 (23 000 €). La TVA s'applique sur le montant de la situation, et dans le BTP une retenue de garantie (5 % au maximum) peut être déduite jusqu'à la levée des réserves.

La différence avec une facture d'acompte

Les deux termes sont souvent confondus, mais la logique est différente :

Facture d'acompteFacture de situation
Quand ?Avant le début des travauxPendant, au fil de l'avancement
BasePourcentage du marché, forfaitaireTravaux réellement réalisés
RôleEngager le client, financer le démarrageFacturer la production de la période
NombreUne, parfois deuxAutant que d'échéances convenues

L'acompte garantit l'engagement du client avant que rien ne soit produit ; la situation constate une production réelle. Un même chantier combine souvent les deux : un acompte à la signature, puis des situations mensuelles qui en tiennent compte.

Et le décompte général ?

En fin de chantier, le décompte général (ou décompte général définitif, DGD, dans les marchés de travaux) récapitule l'ensemble : montant du marché, avenants, cumul des situations, retenue de garantie, solde à payer. C'est la pièce qui clôt le projet et vérifie que tout ce qui a été prévu au devis a bien été facturé — ni plus, ni moins.

Concrètement, comment faire des factures de situation ?

Après signature du devis, chaque situation se construit en renseignant le pourcentage de réalisation de chaque poste ou phase engagée.

À la main (Word, Excel), l'exercice devient vite chronophage et risqué : reprendre le cumul précédent, recalculer les écarts, tenir le décompte à jour — chaque situation multiplie les occasions d'erreur de report.

Simplifiez-vous la vie avec VYSION

En quelques clics, passez de votre devis à la facture de situation en sélectionnant les pourcentages des phases que vous souhaitez facturer — les cumuls et le net à facturer se calculent seuls.

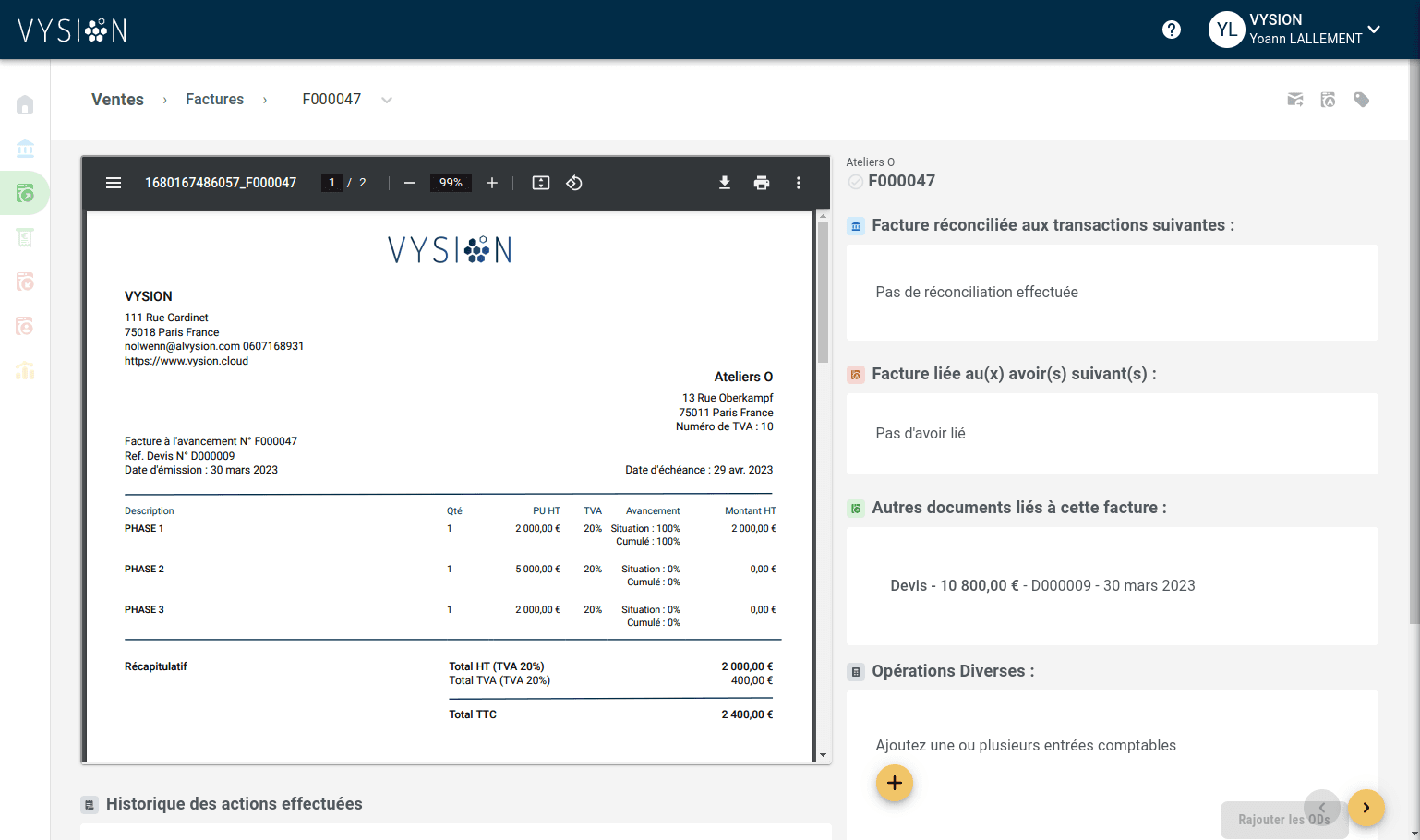

Exemple de facture à l'avancement générée sur VYSION avec le détail des phases facturées

Le décompte général est automatiquement généré pour suivre le projet de bout en bout.

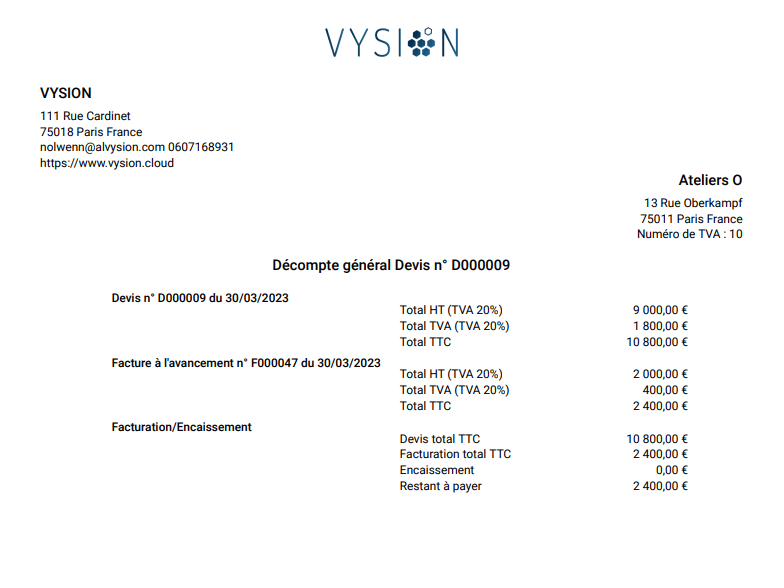

Décompte général VYSION comparant le devis, la facturation et l'encaissement

Chaque facture de situation reste une facture à part entière : elle doit porter toutes les mentions obligatoires, et se conserve dix ans comme toute pièce comptable.

Questions fréquentes

La facture de situation est-elle obligatoire ?

Non — c'est un mode de facturation contractuel, pas une obligation légale. Mais dès qu'un projet s'étale dans le temps, elle devient la norme du secteur (elle est systématique dans les marchés de travaux), et le rythme des situations se fixe au devis ou au contrat.

Facture de situation et facture d'avancement, est-ce la même chose ?

Oui. « Facture de situation » est le terme consacré du BTP, « facture à l'avancement » le terme générique — le mécanisme est identique : facturer le pourcentage de travaux réalisé sur la période.

Comment calculer une facture de situation ?

Pour chaque poste : montant du marché × % d'avancement = cumul dû, puis cumul dû − déjà facturé = net de la période. La somme des nets par poste donne le montant HT de la situation (voir l'exemple chiffré ci-dessus).

Qui utilise les factures de situation ?

Tous les métiers à projets longs : entreprises du BTP, architectes, bureaux d'études, développement informatique, agences et conception graphique.


Vous êtes architecte ou une entreprise du BTP et vous cherchez à vous équiper ? Découvrez VYSION pour le BTP — contactez-nous 🐝

Passez de la lecture à la pratique

VYSION automatise ce que cet article explique. 30 minutes de démo suffisent pour le voir sur vos propres chiffres.

Demander une démoDécouvrir la fonctionnalité
